马鞍山一体化预制泵站价格
警告
执行挖掘和泵站安装工作的时候,一定要遵守操作指导.并要注意以下几个方面
小心堤岸坍塌
使用轨道运输以避免人员掉落深坑的危险
坑边预留安全距离,以便设备维修
提防移动工作机器
起重机下严禁站人
电器安装工作必须由从事于这方面工作的专业人士来实施
2.泵站罐体安装
泵站的安装施工需考虑现场的施工条件.
罐体验收检查
检查是否有运输损坏.
发货清单是否符合定货清单
配件位置和尺寸
检查和拧紧所有螺栓,以防运输时发生松动.
-设备
.

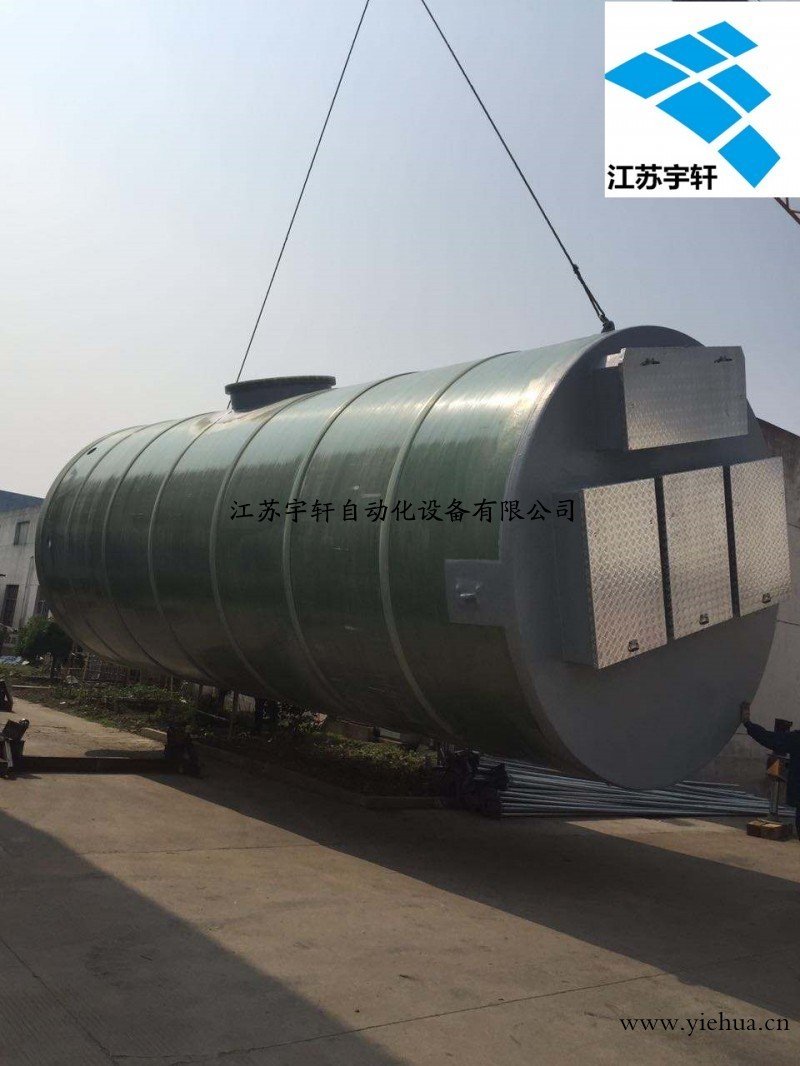

运输和起吊
泵站罐体运输必须水平放置,而且必须有固定和防护措施.
在安装和起吊至垂直位置之前,必须去掉罐体运输时固定的连接附件.
在施工区域,客户须自行提供起吊设施.
罐体的运输及起吊请严格按照以下步骤:
用吊带水平移动泵站,将泵站移动至地面.此时禁止使用吊耳,禁止使用钢丝绳或链条来提升罐体,用吊带把罐体从水平位置起吊到竖直位置.竖直起吊的时候,使用吊耳,并且要把重量均匀分配到所有吊耳上.
安装筒体
清洁水泥基板表面,确保安装面和预制泵站底部之间没有泥土等杂物.
用起重吊钩吊起泵体,放在水泥基板上的地脚螺丝圆周中间.当心不要将泵体碰到地脚螺丝,因为地脚螺丝易碰坏罐体表面. 预制泵站必须准确的将泵站避开基板外露配筋,并且按图纸要求错开与预制泵站底部的配筋避免损坏底部结构 .
检查泵站是否垂直.水泥基板处于水平放置时,泵站应该处于垂直状态 .
.
安装压板并拧紧螺母.
检查管路和底部没有变形,锥型底部净空部分则必须用混凝土填实!
灌注混凝土的要求,
采用标号C30水泥的混凝士,砾石直径不大于32mm
泵站外部周围必须浇筑混凝土,起到泵站固定与抗浮作用,具体混凝土高度和直径范围根据现场情况及时与我公司技术人员沟通,共同制定方案.
.
回填
回填前,要检查泵站没有经受结构性破坏.如果有,请尽快联系本公司,切不可自行处置!
完成泵站在水泥基板上安装灌浆工作并达到所需的强度,检查结构完好,就可以回填了.
泵站须在安装完成后及时回填,防止泵站上浮及倾倒,且玻璃钢材质不可强行牵拉挤压.
当泵站筒体距离基坑边缘大于1米时,回填材料允许为含水量小于18%,最大颗粒小于32mm的素土,也可使用级配砂石回填,砾石颗粒最大尺寸不得超过32mm.
当泵站桶体距离基坑边缘小于1米但大于0.5米时,仅允许使用级配砂石回填,砾石颗粒最大尺寸不得超过32mm.
若泵站桶体距离基坑边缘小于米,禁止回填,并请尽快联系本公司.
在冬季及降水天气回填时,要检查回填材料是否粘连在一起,基坑的回填应连续进行,尽快完成,施工中应防止地面水流入基坑内,以免边坡塌方或基土遭到破坏.
分层回填,每层高度差不得超过1250px,应用夯机夯实或人工压实,压实大于90%.
回填到靠近筒璧和进出水管50cm附近时严禁使用夯土机等设备,需用人工夯实,确保进出水管很好的支撑在回填土层,不受引力影响.
严禁向基坑直接单侧倾倒回填材料,回填时要一层一层均匀的回填,每一层不得超过50cm厚度,(在泵站周围均匀的达到50cm厚度后再进行下一层的回填,严禁长时间在同一面回填.
若泵站桶体距离基坑边缘小于0.5米,禁止回填!并请尽快联系本公司.
回填到靠近筒璧和进出水管30cm附近时严禁使用夯土机等设备,需采用人工夯实,保进出水管很好的支撑在回填土层,不受引力影响.
泵站管路在回填结束之前严禁通水.
.
管路连接
把基坑回填到连接管的最低面时,压实回填面,才开始连接管路.
不得在未压实管底情况下安装管路和柔性接头
安装管路前,必须检查并确保泵站内所有连接处已经紧固(运输途中会松动)进出口管按如下项检查,
管路和密封圈必须清洁
进出水管必须通过补偿器对准连接
密封条件(确保密封严实)
对准管(无压力)
对称均匀紧固
其它附件
-附件,比如通风管是散装提供和发货的,在现场进行安装.
安装常见的错误
导致泵站安装失败造成昂贵的维修代价通常有以下几个原因,
地下的回填土没有夯实导致进出管路受力.
与泵站连接的外部管路没有妥善支护,导致泵站进出水管路受力、破损.
当开始回填的时候,卡车将物料从一边倒入导致罐体单边受力,造成变形泄露和损坏.
如果水泥底座不平,泵站将倾斜,这样做的结果将会导致罐体破裂或泄漏.
较大的石块坠入回填坑内,如果轧在泵站的罐壁,将会损坏罐体.
如果挖掘计划不彻底或不存在,就会容易使挖掘工作带来不正确的操作步骤,这样就会导致水泥底座安装后移位,对泵站有坏.在回填的时候如果计划不周到,地下水就会就会滋生,到最后,自身水位就会把泵站向上推移.
重要提示,挖掘计划必须指派有资质的地质工程师并且在执行计划时密切关注.
3泵站维护
每年进行水泵、格栅、阀门、控制柜等主要设备和泵站整体外观检查.
泵站如配套提篮格栅,需根据进水水质的实际情况,定期进行提升和清理
按照设备制造商的要求定期更换润滑油和更换磨损粉碎格栅刀片.
按照设备制造商的要求定期检查相间电阻平衡性、绝缘电阻值.
按照设备制造商的要求定期进行备品备件的更换.
每5年或特殊要求时,停泵站进行大修.
日常巡视
在日常运行中需要对泵站进行以下的巡视及检查
水泵的运行电流、电压是否正常.
水泵的运行的噪声及振动是否正常.
泵站的出水量是否正常.
泵站内的液位控制是否正常.
提篮格栅内的垃圾是否达到一定的数量,否则要吊起进行清理.
泵站液面上是否漂浮着大量的漂浮物,否则要进行清理.
定期紧固检查控制柜、中转电箱内的电缆接线端子,如发现存在发热变色的情况则进行处理.
安全注意事项
重要安全事项在操作运行工作中需要注意以下安全项目,泵站外部要架设适当护栏、放置警示标志和警示牌警告非工作人员不得进入泵站区域,以免发生人生伤害事故.
泵站的上的顶盖需要上锁,防止别人打开进入破坏.
马鞍山一体化预制泵站价格是江苏宇轩自动化设备有限公司的主要产品,我们的产品负责人是陈晨,有需要的朋友请直接拨打我的电话13770203036,我们的地址是江苏省盐城市建湖县小微创业园建县路12号,期待与您的合作!
